一带一路故事│中东风电建设“忙”

来源:中东北非区域总部 日期:2023-11-06 作者:金振华 字数:1759

位于波斯湾南岸的阿布扎比酋长国,是阿拉伯联合酋长国最大的一个酋长国。2021年,为建设阿联酋首个风电项目,中国电建来到这里开启了一段艰辛难忘但又意义非凡的旅程。

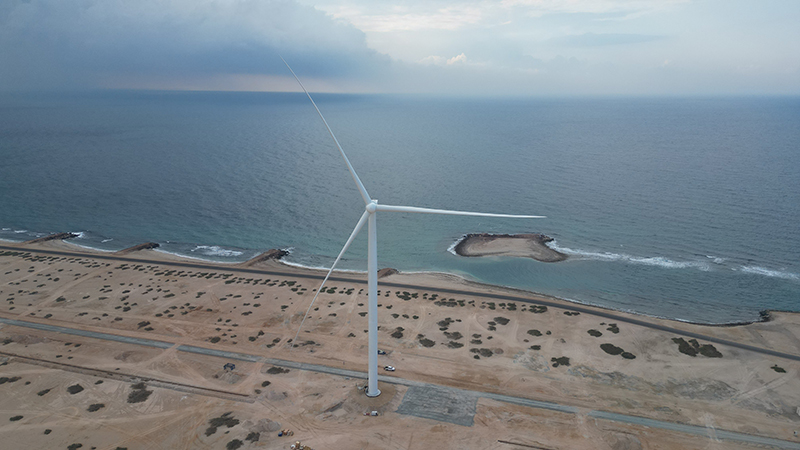

人们来到阿布扎比的第一印象,大多是白沙的海滩、碧绿的海水和形式各异的建筑。然而,中国电建肩负着项目建设的使命,来到这里见到的更多是空旷的岛屿、干旱的沙漠和崎岖的山地。在飞机上能眺望到大大小小的岛屿沿着海岸线星罗棋布。由中国电建承建的阿联酋风电示范项目总装机117.5兆瓦,共安装23台单机容量为4.5兆瓦风机和14兆瓦光伏,分布在这些岛屿和沙漠中,其中将近一半装机位于Sir Bani Yas岛上,另外一半则分散在Delma岛、Sila地区以及富查伊拉酋长国的Al Halah山区。

四个地形地貌、地质和运输条件迥异的项目现场,不仅分散且相距甚远,设计、物流、施工和管理难度大。尤其是富查伊拉现场,距离其他现场驱车需7-8小时。由于路途遥远和位置偏僻,每次前往富查伊拉现场,都是一段星夜兼程、风餐露宿的回忆。至于Sir Bani Yas岛和Delma岛,从陆地前往这两座岛屿轮渡总是少不了的,一路上风大浪高,晕船也就成为家常便饭。

为了减少来往岛上的舟车劳顿,便于时刻关注现场动态,项目部在岛上建立了临时住所。可断断续续的网络信号、最高50多度的气温、简单的一日三餐……都成为一道道要攻克的难关。经历了时间的考验和打磨,当困难变成了习惯,项目团队逐渐在现场扎下根来,推进现场工作有序进行。

由于这是该国第一个风电项目,当地缺乏可供参考的规范,这给设计施工带来了不小的挑战。就拿风机基础浇筑来说,由于当地没有针对风机基础浇筑的规范,设计是采用业主要求的、技术上更为先进的欧美规范,还是采用当地市政部门要求的当地建筑规范,各方意见不一。秉承对项目负责的原则,按照打造示范项目的目标,项目团队作了审慎严谨的技术澄清,争取到业主与咨询单位的支持,又历经数周、数次的技术讨论和谈判,成功争取到当地市政局对本项目风机基础设计的豁免权。2022年10月23日,首台风机基础成功浇筑,不仅有效推动了项目进程,这也是阿联酋风机基础设计的针对性规范并与国际接轨的重要里程碑。项目对阿联酋乃至整个海湾地区的能源转型都极具开拓意义,同时对带动中国技术、中国制造在高端市场的出口和应用也有着重要的意义。

在过去,骆驼是阿布扎比人的传统交通工具,而在项目建设的过程中,船舶运输则是至关重要的一环。每批次风机运输重达数千吨,对承运船舶要求甚高,将风机安全、顺利地送达施工现场,成为了本次物流运输工作的重中之重。如果是送往岛屿施工现场,还需在海上进行二次倒运。为保障运输安全,在运输开始前,团队成员顶着炎热的天气进行了多轮实地踏勘,考察运输路线。项目部结合公司在越南茶荣项目、越南平大项目的成功经验,制定了精细化的风机驳船运输方案和上岛方案,对每个风险点做到心中有数,确保海上运输安全顺利。

除了运输途中的风险,风机对码头要求也比较高。尤其是Sir Bani Yas岛西码头水下礁石泥沙众多,是风机运输的重大阻碍。若想将此处作为卸货地点,必须对码头进行清淤整改。经过多轮水下勘查和清淤施工,终于达到预期目标,为将风机设备安全送达现场开好头。

另一边,几百公里外的AL HALAH现场,其运输条件则完全是一种不同的情形了。那里是山地地貌,运输道路狭窄且陡峭,几十米长叶片,要走过一条将近45度倾斜、15公里长的山路,难度不言而喻。在对地貌路况进行多轮实地考察后,项目团队敲定了道路整改的方法,通过山土移除、电线杆拆除及电线埋设等一系列措施,实现叶片、塔筒及发电机等大型货物的安全运输。

今年6月,在参建各方的共同努力下,项目成功投入商业运行,于9月28日在首都阿布扎比举行落成典礼,阿布扎比酋长国王储哈立德·本·穆罕默德·本·扎耶德·阿勒纳哈扬、阿联酋工业与先进技术部部长、COP28候任主席苏尔坦·贾比尔、中国驻阿联酋大使馆参赞朱炼等嘉宾出席典礼。项目先后荣获2022年中东大项目奖“年度能源项目”称号,2023年度国际安全奖——卓越奖,为阿联酋的能源绿色转型注入“中国智慧”“中国方案”“中国力量”。作为“一带一路”建设者,中国电建将继续踔厉奋发、勇毅前行,点亮世界绿色能源之光,照亮世界和谐幸福之路。
