中国电建赞比亚卢森发太阳能光伏项目并网发电

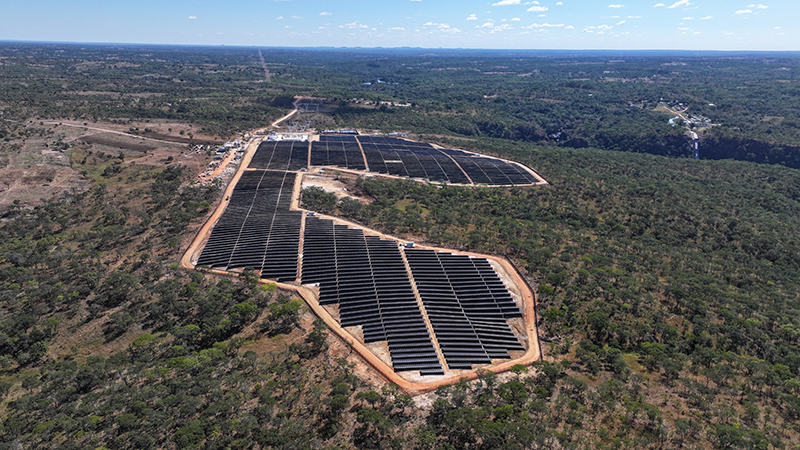

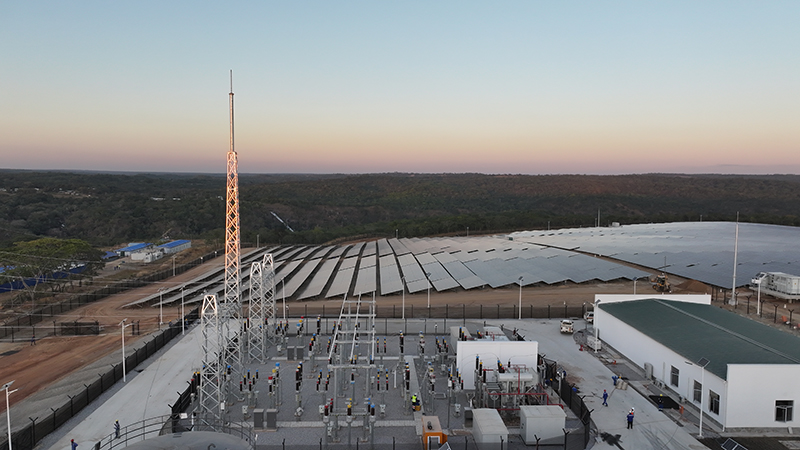

当地时间5月31日,中国电建承建的赞比亚卢森发太阳能光伏项目正式并网发电。该项目位于赞比亚中央省,施工内容包括27兆瓦的光伏厂区、33千伏升压至66千伏的变电站以及2条约1公里的66千伏输电线路。项目依托现有的水电站,采用“光伏优先、水电调节”运行模式,白天光伏高效发电、水电蓄水储能,夜间及阴天水电补充供电,实现水光互补系统高效联动、提高供电质量。建设过程中,项目团队通过精细设计反复优化组件排布方案,克服了厂区山体高差大、地形起伏明显、安装遮挡多、控制难等难题,实现厂区上午9点至下午3点全程无遮挡、冬至日等极端工况下最少遮挡;通过创新分区流水化施工、集中预制装配及可调桩帽快速安装工法,将单兆瓦施工周期由8天压缩至5天,整体工期缩短近30%。
作为赞比亚首个水光互补项目,该项目成功并网发电,不仅具有重要标杆意义,还可发挥示范引领作用,为赞比亚探索传统水电与新能源融合发展路径提供了参考范例。中国电建将继续发挥自身“懂水熟电”的独特优势,为赞比亚绿色能源发展贡献力量。
