中国电建沙特R5 MAS 1000兆瓦光伏项目升压站6台主变压器全部就位
当地时间4月10日,随着1号、2号、3号主变压器精准滑入预定位置,中国电建沙特R5 MAS 1000兆瓦光伏项目33千伏/132千伏升压站185兆伏安6台主变压器全部就位,标志着项目升压站建设取得阶段性重要成果,为后续电气系统安装调试奠定了坚实基础。
中国电建项目团队面对当前复杂多变的国际形势,克服了设备运输组织和现场施工推进带来的多重挑战,在完成前3台主变就位基础上,反复核验设备基础、轴线偏差及滑移路径等关键环节,持续周密做好安全技术交底和现场隐患排查工作,确保主变运输、牵引、滑移、就位全过程精准衔接、安全受控。在安全和质量全面受控的前提下,仅用一天半时间便顺利完成最后3台主变压器卸车、滑移和精准就位,再次展现了中国电建在重大设备就位施工中的高效组织能力。

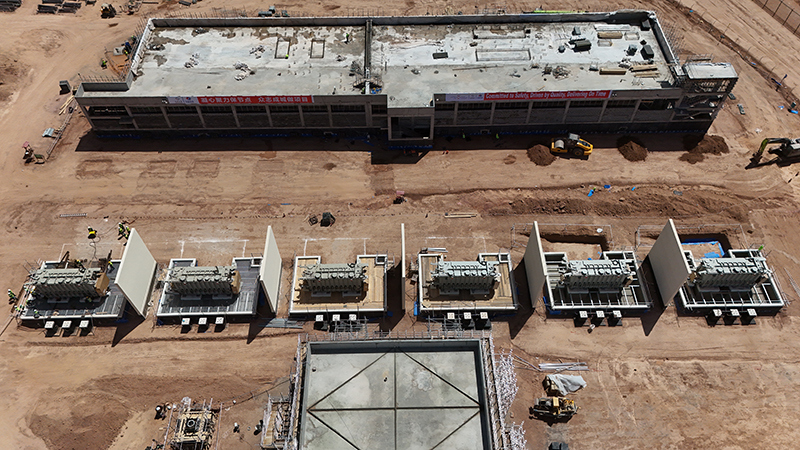

截至目前,项目升压站主体建筑已全部封顶,主变已全部就位。下一步,中国电建将紧盯项目施工关键节点,全力推进后续各项工作,确保按期实现倒送电目标。
