中国电建赋能巴沙:在喀喇昆仑间绘就“一带一路”共富长卷
雄峙喀喇昆仑山脉,俯瞰印度河滔滔碧波。在巴基斯坦北部这片充满希望的土地上,中国电建正以钢铁意志与赤子情怀,推动着被誉为巴基斯坦“三峡工程”的巴沙水电站从蓝图变为现实。这座装机容量4500兆瓦、库容约100亿立方米、年发电量约181亿度的超级水利枢纽,不仅承载着巴基斯坦破解电力短缺、保障水资源安全的民生期盼,更成为中国电建践行“一带一路”倡议、深化中巴全天候战略合作伙伴关系的标杆工程。
破局攻坚:戈壁峭壁间筑起“粮草中枢”
“先搭‘粮仓’,再筑大坝”,这是中国电建巴沙建设者们坚守的硬规矩。中国电建承建的大坝标段作为世界在建最高碾压混凝土大坝,项目对砂石骨料与混凝土的需求堪称“天文数字”——超4500万吨砂石供应量、1870万方混凝土需求量、每小时3200吨毛料处理能力,一系列硬核指标背后,是中国电建建设团队直面极端挑战的勇气与智慧。
2021年10月,大坝左岸上游砂石加工系统与下游混凝土拌和系统同步开工。彼时,项目现场仅靠喀喇昆仑公路连接外界,沿途老旧桥梁承载能力有限,跨国海运的主设备清关转陆运动辄耗时数月。2023年5月,洪水与泥石流突袭,施工现场一度沦为“孤岛”,关键时刻,“巴铁”兄弟与中方团队携手抢险,用血肉之躯守护运输通道。

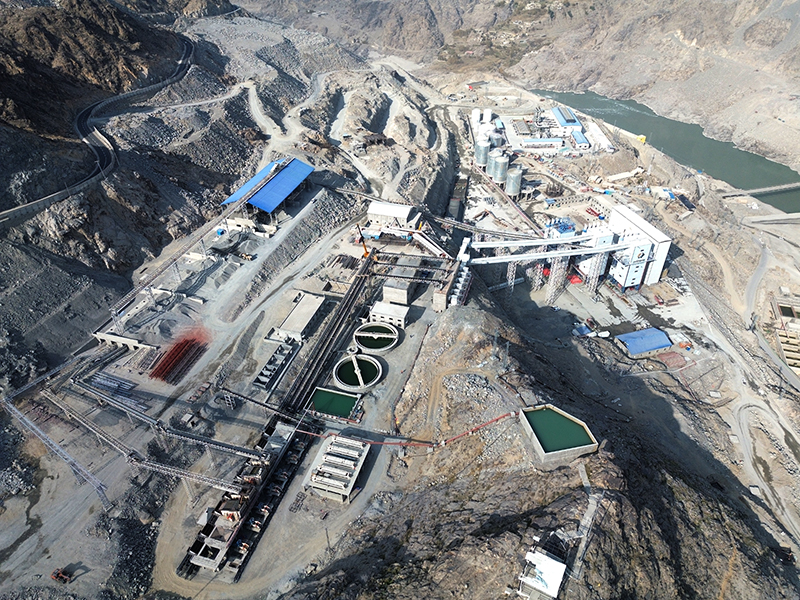

困局当前,项目团队创新推出“提前半年筹备+大件现场组装”策略,通过精细化管理打通物资供应堵点。2024年11月至12月,砂石加工系统、混凝土拌和系统一期先后投产;2025年6月,配套制冷系统完成液氨充注——仅用70天,建设者们便完成一期主砂石系统设备安装,让“粮草中枢”提前运转,为大坝主体浇筑备足“口粮”。当6座高产能拌和楼在峡谷间拔地而起,5.2公里胶带机集群奏响轰鸣乐章,这座集硬核产能与全流程加工运输于一体的“粮仓”,成为中国电建履约能力的生动注脚。
精研细作:以毫米精度叩开质量之门
巴沙项目地处高原峡谷,夏季最高气温达48摄氏度,风沙季飞沙走石,极端天气成为工程建设的“拦路虎”。为破解气候难题,项目团队升级工棚降温防风设施,设置消暑站点,推行“错峰作业+轮班鏖战”模式,将高强度工序安排在早晚凉爽时段,在保障员工身心健康的同时,实现施工效率最大化。
2024年9月,大坝碾压混凝土生产性试验启动,一场关于“精度”的攻坚战随之打响。面对严苛的ASTM C136美国标准,以及超出规范要求的砂石骨料包络线指标,项目组建攻关小组逐字拆解标准细则,搭建现场实时检测台,动态调整加工工况与混凝土配比。从设备调试到人员调配,从级配精度到搅拌时间,每一个环节都经过上百次论证。2024年12月,4号块斜层法施工任务顺利落地,试验圆满收官,这场工艺突破为后续大规模浇筑定制了“精准养料”,也让中国水电技术在巴基斯坦高原经受住了国际标准的考验。
民心相通:用真情浇筑中巴友谊之桥
“以前在镇上打零工,收入没个准头,现在不仅工资翻番,还学会了专业焊接技术,走到哪儿都有底气。”巴方员工卡里姆・侯赛因的感慨,道出了数千名巴沙项目本地员工的心声。这个来自周边河畔村落的小伙子,凭借精湛的焊接技艺在项目首届巴方员工焊接技能比赛中夺冠,如今已成长为工区里的技术骨干。
在推进工程建设的同时,中国电建始终将“本土化运营”作为深化中巴友谊的纽带。项目累计雇用数千名巴方员工,覆盖设备操作、焊接、电工等多个岗位,并联合当地职业院校挂牌成立培训中心,让“授人以渔”的理念落地生根。
2025年末至2026年初的寒冬,中国电建巴沙项目20余名中巴青年志愿者再度行动。他们协助全巴中资企业协会,将550份满载米、面、油、毛毯、防水篷布的爱心物资包,送至受洪灾影响的十余个偏远村庄。翻山越岭18天,往返一个村庄耗时一整天,志愿者们用脚步丈量责任,让“中国温度”温暖了500余户贫困家庭。“感谢中国朋友没有忘记我们,这个冬天不再难熬!”村民们紧握志愿者的手,眼含热泪的真挚表达,正是中巴友谊最动人的见证,更是中巴“民心相通”的鲜活案例。
从“粮草中枢”的拔地而起,到碾压混凝土的精准浇筑,从本土员工的技能成长,到寒冬里的爱心驰援,中国电建在巴沙项目的建设征程中书写着“一带一路”共建共享的时代篇章。如今,随着大坝建设稳步推进,这座矗立在印度河畔的超级工程,正朝着“早日投产发电”的目标加速迈进,未来必将成为点亮巴基斯坦民生希望、推动区域经济发展的“动力引擎”,为中巴命运共同体注入更持久的能量。
