中国电建顺利完成巴基斯坦达苏765千伏输电线路首基铁塔组立

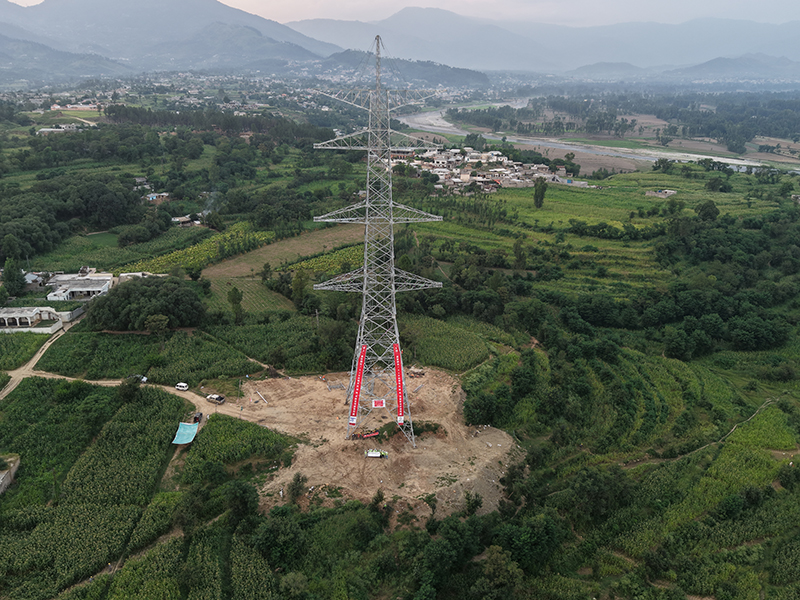

当地时间8月29日,由中国电建承建的巴基斯坦达苏765千伏输电线路Lot1项目迎来关键节点——首基铁塔组立工作圆满完成。这一里程碑建设节点标志着项目正式进入全面施工阶段,为后续导线展放、线路贯通等核心工程推进奠定了坚实基础。
达苏765千伏输电线路项目是巴基斯坦首条765千伏同塔双回六分裂超高压输电线路,该标段全长157公里,连接达苏水电站与曼塞赫拉变电站,是达苏水电站电力外送的“主动脉”。项目路径穿越巴基斯坦西北部山区,面临雨季频发、山路陡峭、设备运输困难等多重挑战,对施工技术和管理能力提出了极高要求。
项目团队以“精细化管理”为核心,通过“三关把控”确保施工安全可控:技术关,邀请中巴两国专家对专项施工方案进行多轮论证,针对山区地形优化铁塔组立工艺,采用模块化组装技术提升效率;设备关,自主设计符合国际标准的抱杆装备,经过12轮载荷试验验证安全性,关键工器具全部通过第三方检测;安全关,实施“属地化+科技化”管理模式,现场管理全面由属地化员工负责,在中方技术团队远程视频监督下作业,对现场风险点全面掌控。组塔的成功也体现了属地化员工及高空作业人员的专业能力、技能水平。值得关注的是,该线路采用的六分裂导线技术、同塔双回架设工艺均属巴基斯坦首次应用,中国电建通过技术输出助力当地电网基础设施跨越式发展,成为“中国标准”走向海外的又一范例。
作为中巴能源合作的重点配套工程,达苏765千伏输电线路承担着将达苏水电站清洁水电输送至巴基斯坦首都伊斯兰堡及周边负荷中心的重要任务。项目建成后,将形成巴基斯坦首条超高压输电通道,输电能力较现有线路提升3倍以上,有效缓解北部地区用电紧张问题,推动能源结构向低碳转型。
中国电建始终秉持“共商、共建、共享”原则,在巴基斯坦累计承建超10吉瓦清洁能源项目及配套输电工程,此次达苏输电线路的建设,是践行“一带一路”倡议、助力全球能源转型的又一生动实践。
