中国电建巴基斯坦曼塞赫拉765千伏变电站项目进入建设新阶段

来源:欧亚区域总部 日期:2025-08-27 作者:苏栋 字数:795

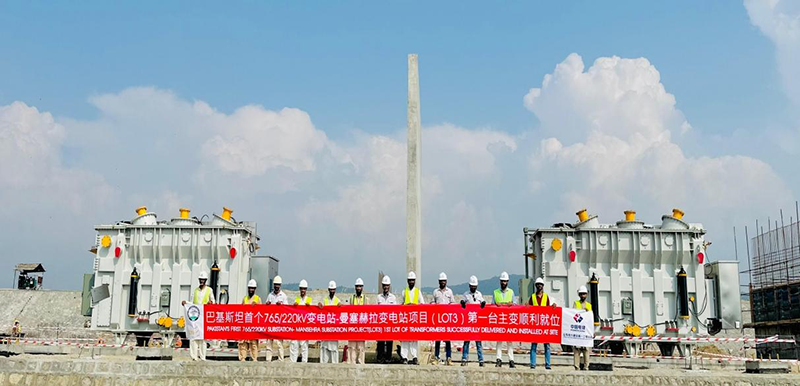

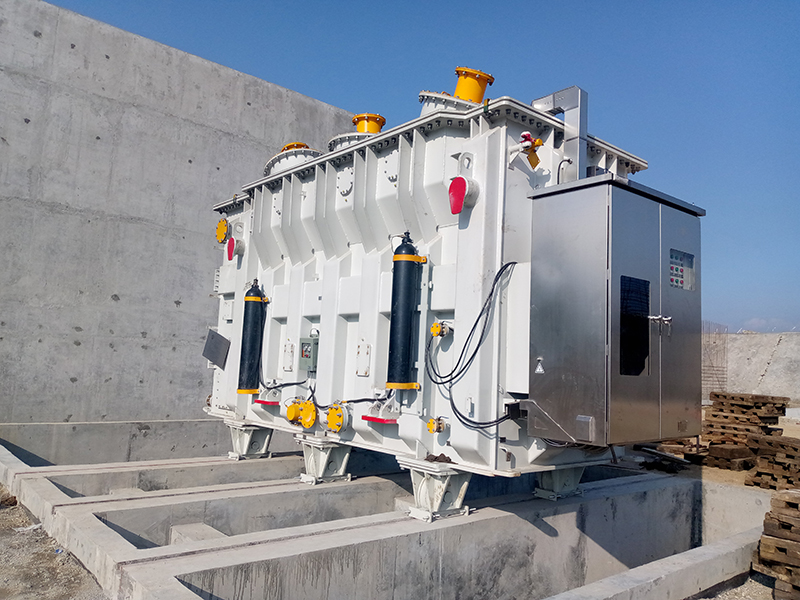

近日,由中国电建总承包建设的巴基斯坦曼塞赫拉765千伏变电站项目传来重大进展——首台220千伏主变设备成功就位。这一关键建设节点的完成,不仅标志着项目土建施工任务基本收官,更为后续设备安装工作的全面推进筑牢根基,也意味着巴基斯坦首座、当前电压等级最高的765千伏变电站正式迈入工程建设新阶段。

曼塞赫拉765千伏变电站项目作为巴基斯坦电力基础设施升级的重点工程,其建设进程始终备受关注。此次220千伏主变就位作业,是项目从土建施工向设备安装转型的核心环节,作业精度与安全管控要求极高。为确保任务万无一失,中国电建项目团队以“全流程闭环管控”为核心思路,将作业划分为“前期筹备、运输保障、现场管控、方案执行”四大关键阶段,针对每个环节制定专项管控措施:前期反复推演设备运输路线与就位流程,排查潜在风险点;运输环节联动多方资源保障设备安全抵达;现场明确人员职责分工,细化安全监护流程;执行阶段严格对照方案规范操作,环环相扣确保每个步骤精准落地。

值得关注的是,本次主变就位作业创新采用“中方员工远程指导+属地员工现场实施”的协作模式。中方团队凭借丰富的大型设备安装经验,提前制定专项技术方案,通过视频检查实时掌握现场准备情况,并开展多轮远程技术交底,确保属地团队充分理解作业要点。属地员工则承担现场操作与管控任务,在中方指导下有序完成设备起吊、定位、校准等关键动作。这种“前后联动、优势互补”的模式,不仅高效保障了主变就位的安全与精准,更在实践中为项目属地化人才培养提供了“实战课堂”,积累了宝贵的属地化协作经验。

曼塞赫拉765千伏变电站计划于2026年8月底竣工。作为巴基斯坦电力系统中的“关键枢纽”,项目建成后将成为当地清洁电能输送的核心节点,可有效缓解开伯尔-普赫图赫瓦省及周边地区的用电紧张局面,大幅提升区域电网的安全稳定运行能力,为当地工业生产、民生保障及经济社会发展注入强劲的能源动力。
