字号:

中国电建老挝孟松山地风电项目完成100台风机基础浇筑

来源:亚太区域总部 日期:2024-03-25 作者:曹阳 字数:592

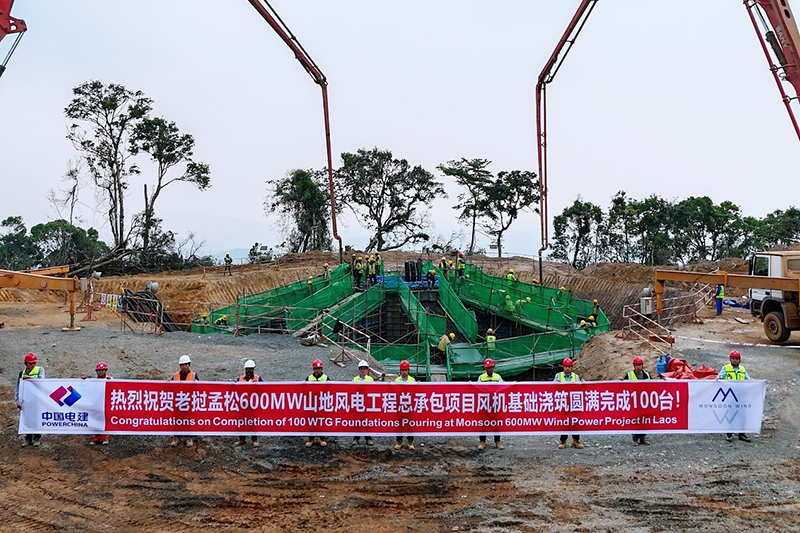

当地时间3月24日,中国电建承建的老挝孟松600兆瓦山地风电项目2号场区WA225风机基础浇筑顺利完成,至此,该项目风机基础浇筑累计达100台。这一重要里程碑建设节点的圆满完成为顺利推进风机吊装和项目并网发电打下了坚实基础。

该项目由泰国业主投资,亚洲开发银行(以下简称ADB)牵头融资。项目团队积极响应ADB对生态环境和社会关系影响的要求,及时调整、优化施工方案及环保措施,赢得了ADB专家组的一致好评。

针对场区复杂多变的地质条件,项目团队因地制宜地采用了多种基础型式,针对不同的基础类型制定专项施工方案,优化施工工艺,提高施工效率,确保施工过程的顺利进行。在风机基础施工的近300天时间里,项目经历了老挝长达半年的雨季,持续降雨对施工进度和质量都是巨大的考验。项目团队提前制定预案、合理安排施工工序、加强过程验收,确保施工进度和质量。雨季过后,有效组织施工资源投入,持续加大施工强度,争分夺秒抢工期,创造了连续两个月浇筑18台风机基础的辉煌成绩,顺利达成项目建设目标。

该项目建成后将向越南中部地区输送电力,可有效缓解该地区用电紧张情况。该项目也是老挝首次实现新能源电力的跨境输送,助力老挝进一步实现“东南亚蓄电池”愿景,为应对气候变化和实现国际可持续发展目标作出贡献。项目团队将继续发扬“自强不息,勇于超越”的企业精神,以优异的施工质量和高效的施工进度,确保项目按期履约、顺利并网。
